通用技术中技公司孟加拉阿苏甘杰东电站项目联合循环首次并网一次成功
发布时间: 2022-09-30

当地时间9月27日中午11时08分,在项目部的统筹协调、各合作单位的通力协作、业主和监理的共同见证下,通用技术中技公司孟加拉阿苏甘杰东400MW联合循环燃机电站项目联合循环首次并网一次成功!

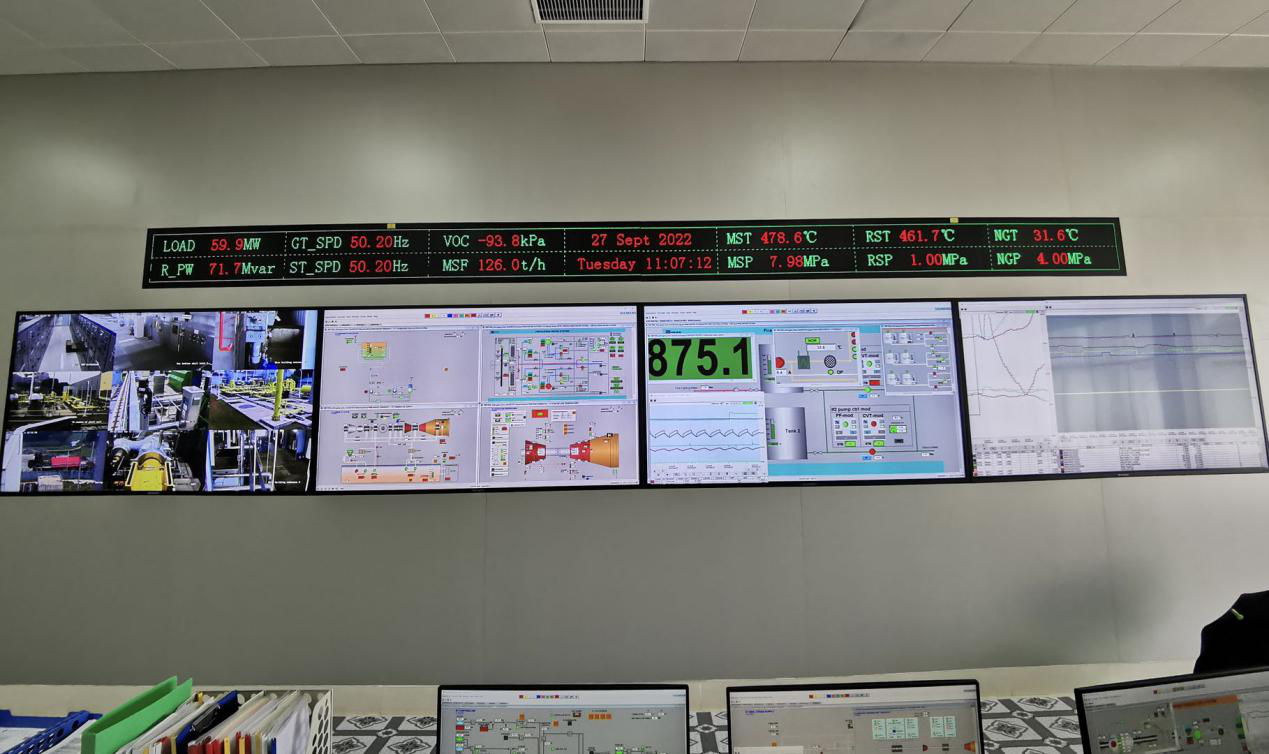

11时06分,汽机一次成功冲转至3000转;11点08分,联合循环首次并网成功,燃机、汽机、发电机及主变运行平稳,各项性能指标优良。该节点的完成,标志着全厂联合循环系统的正式投运,为后续获得业主颁发的初验证书打下了坚实的基础。

此次联合循环并网的成功,离不开项目团队连日继夜共克时艰的奋斗与付出。今年6月以来,因国际形势导致孟加拉当地天然气供应短缺,严重制约了主机热调和蒸汽吹管进度,项目团队在人员少、时间紧、任务重的局势下,充分优化资源,克服不利因素,起于三寸之坎,以就万仞之深,终于突破重重困局,实现项目里程碑节点的又一重大成果。

千帆一道带风轻,奋楫逐浪天地宽。联合循环并网是阿苏项目今年继燃机点火、单循环并网、蒸汽吹管完成后实现的又一重大节点目标。项目团队将继续在知重负重中强化担当使命,韶华做渡,青云成书,朝着完成机组240小时可靠性试运和初步移交的目标大步迈进!
